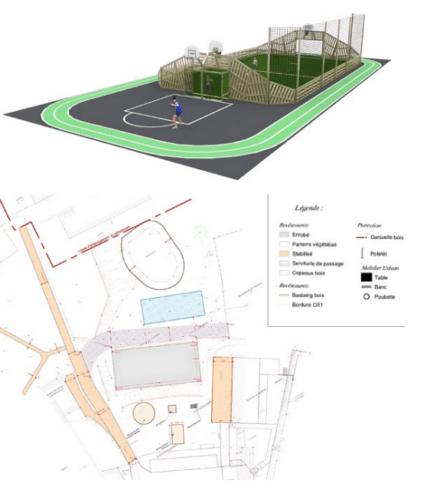

Phase 3: Le city stade: ( fin 2025)
Après les réalisations des vestiaires (phase 1) puis du parking et des abords (phase 2) nous devions lancer en 2025 la dernière
phase comportant le city-stade et les jeux.
Les projections des finances sur le début de l’année n’étant pas des plus optimistes, nous avons préféré mettre en attente le projet. Nous ne
voulions pas faire un projet à moitié.
À la rentrée de septembre, l’état du budget le permettant nous avons décidé de le relancé, avec quelques modifications, le rajout d’un cheminement piéton depuis la rue des école pour permettre d’utiliser le parking de la salle des fêtes ou bien l’esplanade en cas d’événement
important sur le stade.
Un aménagement autour de la salle des associations sera fait pour lui créer une sorte de terrasse permettant ainsi de profiter de l’extérieur.
Derrière les vestiaires une grande zone en gore sera aménagée permettant de jouer aux boules ou bien d’installer des équipement pour
faire des animations.
Le cheminement depuis l’école vers le nouveau quartier des maisons du lavoir sera uniquement piéton et mode doux. Cette nouvelle voie
a été nommée l’impasse du stade.

Phase 2: Les abords et le parking:
La deuxième phase des travaux du pôle sportif comportait les abords des vestiaires ainsi que le parking avec l’implantation des nouveaux

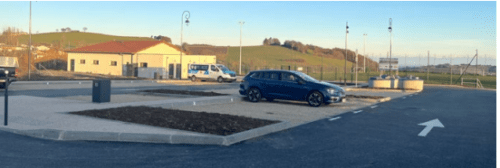

containers pour les ordures ménagères, les premiers semi-enterrés sur la commune. Travaux terminés

Zoom sur le projet (fin 2024)
ARTCILE ZOOM SUR LES PROJETS - Vestiaires

Phase 1 : Les Vestiaires:
La première phase des travaux du pole sportif a été lancée fin 2022. En mai 2024, elle est pratiquement finie par la construction des nouveaux vestiaires , les associations peuvent profiter de ce nouvel équipement depuis début mars 2024 .
Nous avons aussi lancé l’étude pour le changement de l’éclairage du stade par un système led en remplacement de celui existant.
Le stade a aussi été homologué pour les jeunes du rugby, certains aménagements seront faits sur le terrain pour les accueillir dans de bonnes conditions.





Plan financement vestiaires :
| DEPENSES HT | RECETTES | ||
|
Travaux vestiaires |
766 602,35 € |
Subvention Département |
109 727,00 € |
| Subvention Région |
147 000,00 € |
||
|
Subvention Etat – DETR |
184 015,00 € |
||
|
Emprunt |
325 860,35 € |
||
| TOTAL DEPENSES |
766 602,35 € |
TOTAL RECETTES |
766 602,35 € |
[pdf_embed url= »https://www.duerne.fr/wp-content/uploads/2024/05/Doc1.pdf »]
La deuxième tranche a débuté avec la démolition des anciens vestiaires. Suivra l’aménagement de l’esplanade en lieu et place justement des anciens vestiaires et la création d’un parking entre l’école et le stade.

Les abords des nouveaux vestiaires feront aussi partis de cette tranche. En effet certains travaux de finition ont été mis en veille pour avoir quelque chose de plus homogène en finalité.
La futur zone des jeux et du city-stade sera préparée mais non aménagée pour le moment.

Estimatifs travaux phase 2 :
|
DEPENSES HT PREVISIONNELLE |
RECETTES | ||
| Aménagement de l’esplanade |
206 254,00 € |
Subvention département |
70 000 € |
| Parking |
138 169,50 € |
Emprunt |
174 139,65 € |
| Réseaux eaux pluviales |
42 527,00 € |
Autofinancement |
142 810,85 € |
| TOTAL DEPENSES HT |
386 950,50 € |
TOTAL RECETTES |
386 950,50 € |
